La transición hacia el sistema SAP S/4HANA representa un punto crítico en la innovación corporativa, donde el éxito no se determina únicamente por la ejecución técnica, sino por la gestión de la fase posterior a la puesta en marcha. El proceso de Cutover actúa como el «Rubicón» de la migración, marcando el paso del diseño y las pruebas a la realidad productiva. Sin embargo, es en la etapa de Estabilización o Hypercare donde se define la asimilación del sistema por parte de la organización. Una ejecución deficiente en esta ventana de soporte puede conducir al «Valle de la Desesperanza», un fenómeno caracterizado por el desplome de la productividad y el rechazo de los usuarios. La evidencia indica que un soporte presencial y sobredimensionado es fundamental para mitigar riesgos, asegurar la adopción del factor humano y permitir la transición hacia un modelo de innovación continua.

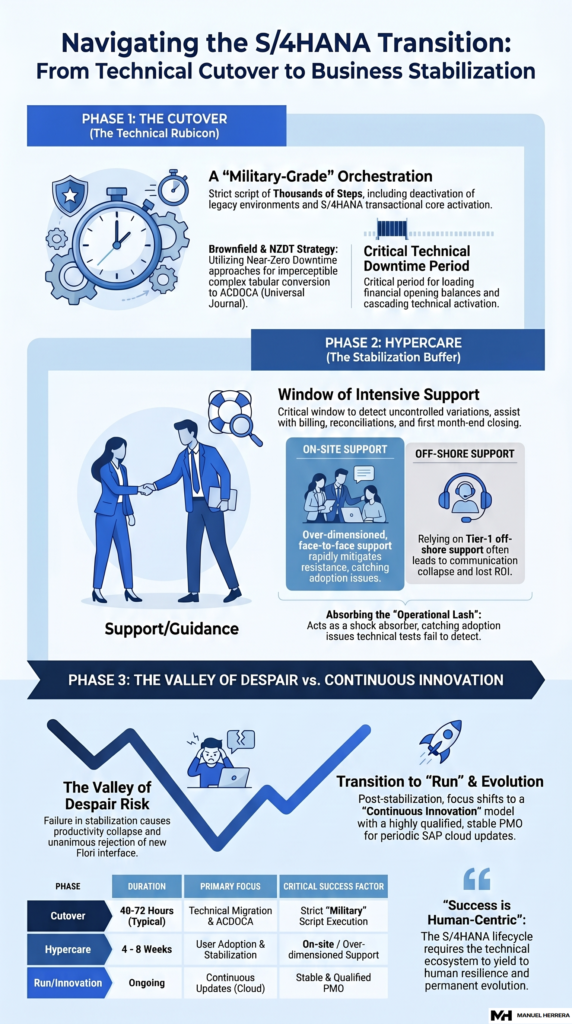

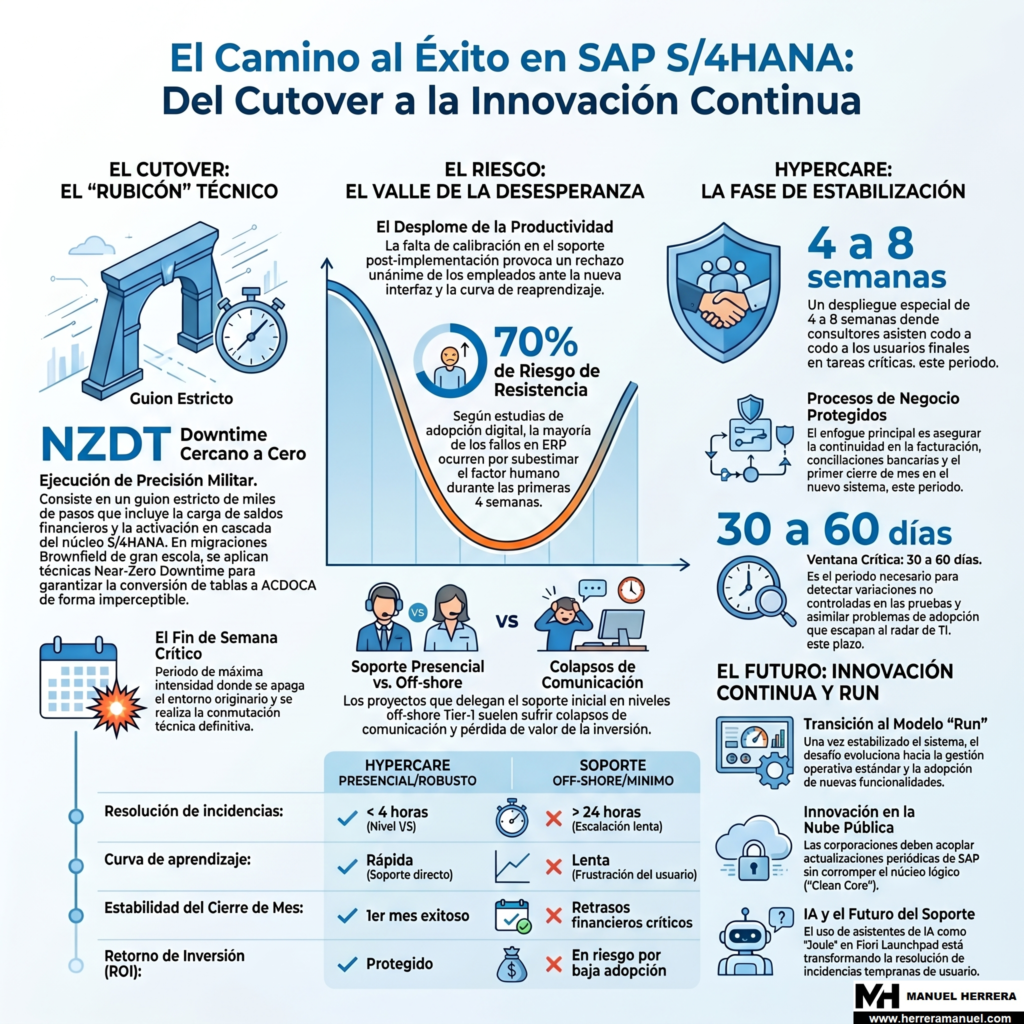

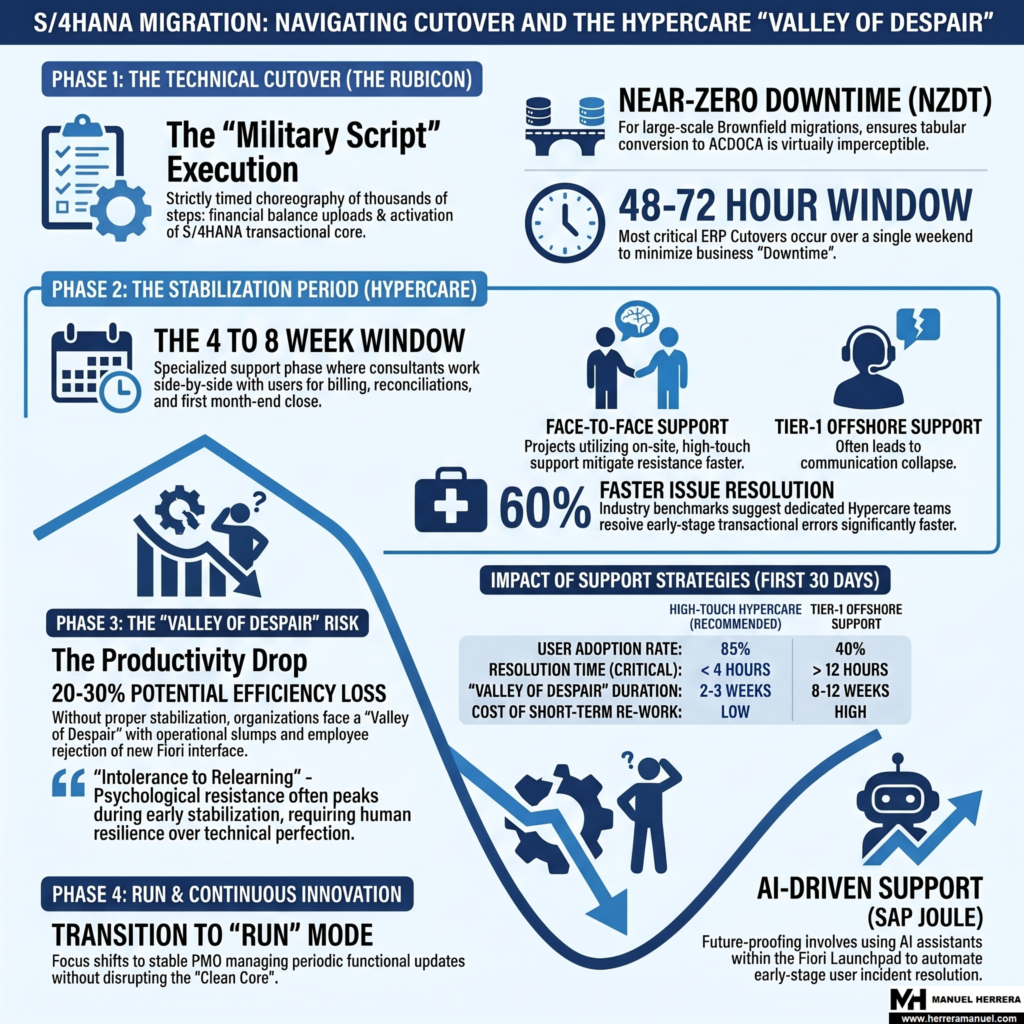

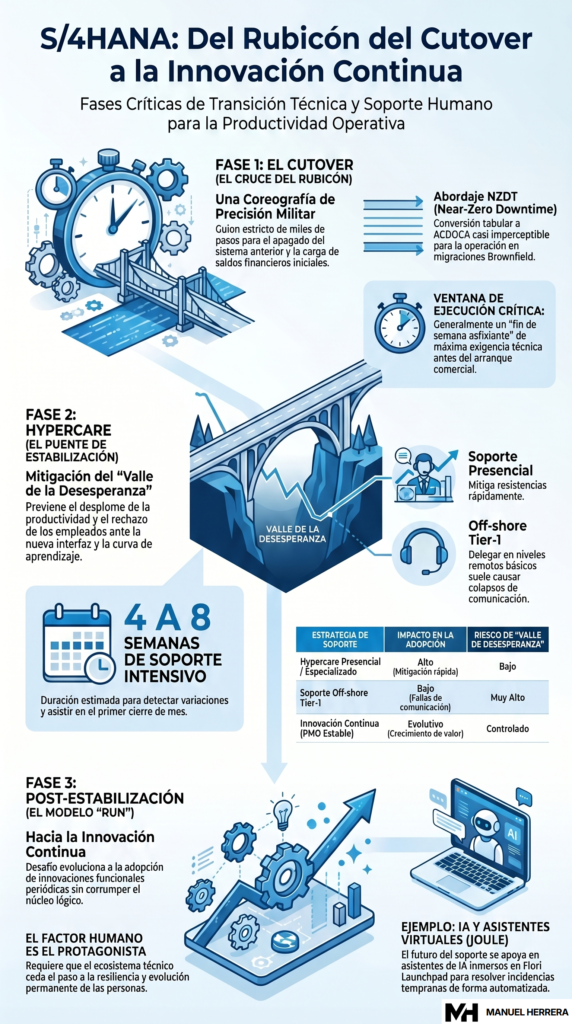

Análisis de las Fases Críticas de la Transición
1. El Proceso de Cutover: La Conmutación Técnica
El Cutover se describe como un guion de precisión militar que involucra una coreografía de miles de pasos ejecutados en una ventana de tiempo comprimida (generalmente un fin de semana). Los hitos fundamentales incluyen:
- Carga de saldos financieros: Transferencia de los estados contables al nuevo sistema.
- Downtime (Apagado): Desactivación del entorno originario para permitir la migración de datos.
- Activación técnica en cascada: Despliegue del nuevo núcleo lógico y transaccional de S/4HANA.
- Abordaje NZDT (Near-Zero Downtime): En migraciones de tipo Brownfield a gran escala, se aplican estrategias para asegurar la conversión tabular a la estructura ACDOCA de forma imperceptible para el negocio.
2. Estabilización y Hypercare: Soporte Post-Implementación
Una vez habilitado el sistema, se inicia el periodo de Hypercare, una fase de soporte intensivo que suele durar entre cuatro y ocho semanas. A diferencia del mantenimiento tradicional, el Hypercare se caracteriza por:
- Asistencia Codo a Codo: Consultores especializados apoyan directamente a los usuarios finales en tareas críticas.
- Foco Operativo: Soporte prioritario en facturación, conciliaciones y el primer cierre de mes en el nuevo sistema.
- Detección de Variaciones: Identificación de problemas no detectados durante las pruebas de integración y asimilación de brechas en la adopción técnica.

El Impacto Sociológico y Operativo: El «Valle de la Desesperanza»
El fracaso en la calibración del soporte durante la estabilización genera consecuencias críticas para la organización. Este fenómeno, denominado académicamente como el «Valle de la Desesperanza» (Valley of Despair), se manifiesta a través de:
| Síntoma | Descripción |
| Desplome de productividad | Caída drástica en la eficiencia operativa inmediatamente después del Go-Live. |
| Rechazo a la interfaz | Resistencia unánime de los empleados ante el nuevo entorno (Fiori/S4). |
| Intolerancia al reaprendizaje | Agotamiento emocional y operativo ante la curva de aprendizaje del sistema. |
| Colapso de comunicación | Especialmente frecuente cuando el soporte se delega en niveles off-shore Tier-1 sin cercanía con el usuario. |
Resultados y Factores Críticos de Éxito
La experiencia técnica y sociológica en entornos Enterprise arroja datos claros sobre la efectividad de las estrategias de soporte:
- Inversión en Presencialidad: Los proyectos que presupuestan un Hypercare sobredimensionado y presencial logran mitigar rápidamente las resistencias y aseguran el valor de la inversión a corto plazo.
- Riesgo de Externalización: El uso exclusivo de soporte remoto de primer nivel suele resultar en una pérdida de valor y una recuperación más lenta de la productividad.
- Mantenimiento del Núcleo: En entornos de Nube Pública, el desafío tras el Hypercare evoluciona hacia el modelo de Innovación Continua (Continuous Innovation), donde la empresa debe acoplar actualizaciones periódicas de SAP sin corromper el núcleo del sistema (Clean Core).
- Necesidad de una PMO: Se requiere la permanencia de una Oficina de Gestión de Proyectos (PMO) estable y cualificada para gestionar la evolución funcional permanente.
Conclusiones y Perspectiva Futura
El ciclo de vida de una migración S/4HANA no concluye con el «Go-Live» técnico. El éxito reside en el equilibrio entre la precisión tecnológica y la resiliencia del factor humano. Una transición efectiva desplaza el protagonismo del ecosistema técnico hacia el soporte y la evolución del usuario.
Futuras Líneas de Optimización
Se identifica la necesidad de mapear la efectividad de nuevas herramientas tecnológicas para neutralizar desviaciones logísticas y financieras:
- Asistentes de IA (Joule): Integración de IA generativa dentro de los portales Fiori Launchpad para resolver incidencias tempranas de usuario de forma automatizada.
- Modelos Algorítmicos: Aplicación de estrategias predictivas para anticipar disrupciones en las semanas subsiguientes al arranque comercial.
